Baltijas valstis uzsāk kopīgu vilcienu iepirkumu “Rail Baltica” trasei

Baltijas valstis ir spērušas nākamo soli vērienīgā dzelzceļa projekta attīstībā, izsludinot starptautisku iepirkumu jaunu pasažieru vilcienu iegādei. Šis process paredz nodrošināt modernus sastāvus, kas nākotnē pārvietosies pa jaunizbūvēto Eiropas platuma sliežu ceļu.

Lai gan būvniecības darbi dažādos trases posmos rit ar atšķirīgu intensitāti, kopīgais iepirkums kalpo kā apliecinājums valstu gatavībai attīstīt reģionālo satiksmi. Pašlaik plānots, ka pirmie vilcieni savu darbu varētu uzsākt līdz 2030. gadam, savienojot Tallinu, Rīgu un Viļņu.

Būvniecības gaita un kaimiņvalstu progress

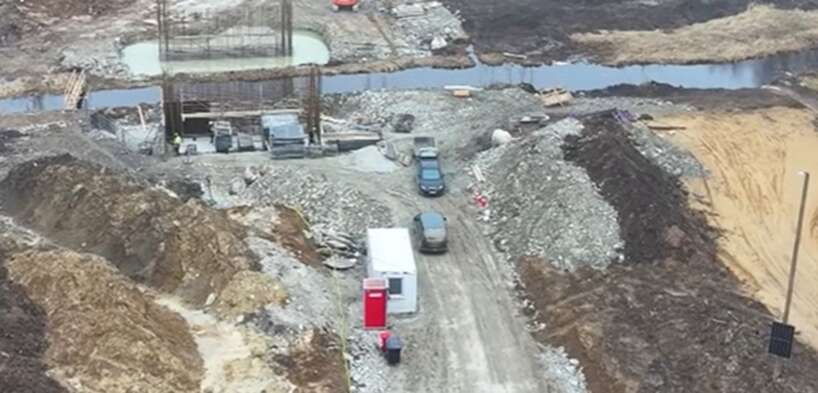

Igaunijā darbi pie jauno sliežu ceļu izbūves šobrīd norit visai aktīvi. Patlaban būvniecības stadijā ir aptuveni simts kilometri trases, kas stiepjas no Tallinas Latvijas robežas virzienā.

Pērnavas apkārtnē jau tiek sagatavoti būvlaukumi nākamajiem posmiem, savukārt tālāk uz dienvidiem speciālisti veic nepieciešamo ģeoloģisko izpēti. Igauņu puses pārstāvji pauž pārliecību, ka viņu teritorijā darbi tiks pabeigti plānotajos termiņos, lai infrastruktūra būtu gatava brīdī, kad tiks piegādāti jaunie vilcieni.

Līdzīga apņēmība vērojama arī Lietuvā, kur vairāk nekā simts kilometru garš posms tiek gatavots tā, lai tas sakristu ar ritošā sastāva saņemšanas brīdi. Galvenais uzsvars tiek likts uz to, lai katra valsts savā teritorijā paveiktu maksimāli daudz, neraugoties uz izaicinājumiem, kas saistīti ar tik liela mēroga inženiertehniskiem projektiem.

Tas prasa precīzu plānošanu un resursu sadali, lai izvairītos no dīkstāvēm brīdī, kad tehnika jau būs saražota un gatava darbam.

Latvijā situācija pašlaik ir nedaudz atšķirīga, jo galvenā uzmanība tiek veltīta dienvidu posmam, kas ved no Rīgas Lietuvas virzienā. Šai daļai ir piesaistīts Eiropas Savienības finansējums, kas ļauj turpināt reālus būvdarbus.

Tomēr ziemeļu virziens, kas savienotu Latviju ar Igauniju, pašlaik saskaras ar nepieciešamību meklēt papildu budžeta līdzekļus. Eksperti norāda, ka tieši šis posms šobrīd ir visvairāk atkarīgs no tālākām politiskām un finansiālām diskusijām, kas noteiks kopējās trases savienojamības ātrumu.

Iepirkuma detaļas un vilcienu skaits

Kopīgais iepirkums paredz, ka Lietuva iegādāsies astoņus vilcienu sastāvus, savukārt Latvija un Igaunija katra pa pieciem. Šāda proporcija ir izvēlēta, balstoties uz prognozēto pasažieru plūsmu un maršrutu tīkla specifiku katrā valstī. Iepirkuma procesu organizē valstu nacionālie pārvadātāji: “Elron” Igaunijā, “LTG Link” Lietuvā un “Vivi” Latvijā.

Šāda sadarbība ļauj cerēt uz izdevīgākiem nosacījumiem no ražotāju puses, jo kopējais pasūtījums ir lielāks nekā tad, ja katra valsts rīkotos atsevišķi.

Ražotājs, kurš piegādās jaunos vilcienus, tiks noskaidrots atklāta konkursa gaitā. Prasības vilcieniem ir augstas, jo tiem jānodrošina ērta un ātra pārvietošanās starp Baltijas galvaspilsētām, vienlaikus iekļaujoties kopējā Eiropas dzelzceļa sistēmā.

Lai gan infrastruktūras gatavība joprojām ir mainīgs lielums, vilcienu pasūtīšana laikus ir nepieciešama, jo šādu tehniski sarežģītu sastāvu izgatavošana un testēšana parasti aizņem vairākus gadus.

Iespējamie riski un nākotnes scenāriji

Viens no būtiskākajiem jautājumiem, kas šobrīd nodarbina projekta īstenotājus, ir finanšu stabilitāte un politiskā griba visās trīs valstīs. Pastāv bažas par to, ka iekšpolitiskās pārmaiņas vai gaidāmās vēlēšanas varētu ietekmēt projekta virzības tempu. Tomēr amatpersonas uzsver, ka pašreizējā koncentrēšanās uz trases izbūvi ir prioritāte, un darbi turpinās, lai gan rezultāti ne visur ir vienlīdz redzami.

Gadījumā, ja visa trase netiks pabeigta vienlaikus, tiek izskatīta iespēja jaunos vilcienus sākotnēji izmantot īsākos maršrutos. Piemēram, Igaunijā pārvadājumus varētu uzsākt posmā līdz Pērnavai, tiklīdz tur būs ieklātas sliedes. Šāda elastīga pieeja ļautu sākt tehnikas ekspluatāciju un nodrošināt pakalpojumus iedzīvotājiem, negaidot visas vērienīgās maģistrāles pilnīgu noslēgumu.
